Comprar ferramenta sem cuidar da fronteira entre planejamento e fábrica é o erro mais caro da digitalização industrial: cada camada cumpre sua função, e o problema continua. Este guia define o que é MOM pela ISA-95, esclarece o que fica de fora dele, mostra por que um bom sistema vira ilha isolada e detalha a sequência que conecta plano e execução em ciclo fechado, com dados da pesquisa Deloitte 2025 e casos reais de indústrias brasileiras.
Mais de um terço das grandes indústrias pretende priorizar investimento em sistemas de execução de manufatura (MES) nos próximos dois anos, e um número semelhante pretende priorizar programação avançada da produção. Menos de um quarto, porém, coloca a sincronização entre fábrica e planejamento no topo das prioridades. Os números saem da mesma pesquisa, a 2025 Smart Manufacturing and Operations Survey da Deloitte, e, lidos em conjunto, descrevem o padrão mais caro da digitalização industrial: comprar camadas e esquecer a fronteira que as une.
Este guia é para quem decide ou opera a arquitetura de planejamento e execução de uma indústria. Ele faz três coisas. Primeiro, define com precisão o que é MOM (Manufacturing Operations Management) e o que fica fora dele. Segundo, mostra por que cada camada isolada entrega menos do que promete. Terceiro, explica em que sequência conectar tudo isso sem transformar o projeto em risco operacional.
A tese é simples de enunciar e difícil de praticar: o valor de uma arquitetura industrial não está em nenhuma camada individual, e sim na fronteira em que o que se planeja vira o que se executa. Um sequenciador de classe mundial operando sobre dados que a fábrica não confirma é uma ilha. Um MES coletando apontamentos que nenhum plano consome é outra. E ilha, em arquitetura industrial, é sinônimo de capital parado.
O investimento já está em curso, e em escala. Segundo a pesquisa da Deloitte (2025), 78% das grandes indústrias destinam mais de 20% do orçamento de melhoria a iniciativas de manufatura inteligente, e 88% esperam manter ou ampliar esse investimento no próximo ciclo fiscal. Ao mesmo tempo, 65% dos executivos colocam o risco operacional, incluindo perdas decorrentes de iniciativas que falham, entre as duas maiores preocupações associadas a esses programas.
Ou seja: o dinheiro vai entrar de qualquer forma. A pergunta que separa retorno de prejuízo não é “qual sistema comprar”, e sim “como as camadas que eu já tenho, e as que vou comprar, vão conversar entre si, com o planejamento que vem antes delas e com as pessoas que decidem”. Quem responde isso antes da assinatura do contrato evita a ilha. Quem responde depois, paga para desfazê-la.
MOM (Manufacturing Operations Management, ou Gestão de Operações de Manufatura) tem uma definição de referência, e vale partir dela porque o mercado usa o termo de forma elástica. A norma internacional ISA-95 (conhecida também como IEC/ISO 62264) define MOM como o conjunto de atividades, funções e trocas que coordenam pessoal, equipamento e material dentro do Nível 3 de uma planta industrial: sequenciamento detalhado, movimentação de materiais, execução, controle de qualidade e análise de desempenho. São as atividades que acontecem em horizontes de dias, turnos, horas, minutos e segundos.
Acima disso, no Nível 4, ficam as atividades de planejamento de negócio e logística: previsão de demanda, planejamento mestre, planejamento de capacidade de médio e longo prazo. É o território dos processos e ferramentas que vão olhar para o horizonte de meses e semanas. Esse planejamento não é MOM. Ele conversa diretamente com o MOM, mas ocupa uma camada distinta, com outra lógica de tempo e outra finalidade.
A distinção não é preciosismo acadêmico. Ela organiza o resto deste guia, e organiza a decisão de quem está montando a arquitetura.
Aqui mora a maior fonte de confusão do mercado, e vale resolvê-la de uma vez. A sigla APS (Advanced Planning and Scheduling) descreve duas funções distintas que muitas vezes vivem no mesmo produto:
Quando alguém pergunta “APS está dentro ou fora do MOM?”, a resposta honesta é “depende de qual parte do APS você está olhando”. Tratar as duas funções como uma só coisa é o primeiro passo para desenhar uma arquitetura em que ninguém sabe ao certo onde o plano termina e a execução começa.
A maior parte dos projetos que viram ilha não erra na escolha do software. Erra no enquadramento da compra. O sistema é adquirido para resolver a dor de um departamento: o PCP compra o sequenciador para sair da planilha; a produção compra o MES para enxergar OEE; a logística compra a solução de abastecimento para reduzir paradas por falta de material. Cada compra faz sentido isolada. Nenhuma foi desenhada para alimentar a outra, nem para receber bem o plano que vem do nível acima.
O resultado, dois anos depois, é um mapa de sistemas em que cada um cumpre sua função local e o problema central, a distância entre o que a empresa planeja e o que consegue executar, continua intacto. O plano segue mudando todos os dias; a fábrica segue descobrindo desvio quando o prazo já foi comprometido. A tecnologia melhorou. O fluxo de decisão, não.
Se o planejamento é Nível 4 e o MOM é Nível 3, existe entre eles uma fronteira, e é nessa fronteira que mora a ilha mais cara de todas. A própria ISA-95 trata a interface entre Nível 4 e Nível 3 como o ponto central de integração de toda a arquitetura industrial. Não é por acaso: é ali que a intenção do negócio (o que vamos produzir, em que volume, para qual demanda) precisa virar instrução executável na fábrica (qual ordem roda agora, neste recurso, nesta sequência).
Quando essa fronteira funciona, o ciclo flui nos dois sentidos. O plano de capacidade desce para o sequenciamento, que o transforma em sequência viável. O realizado da execução sobe de volta, corrigindo as premissas do plano seguinte. Quando a fronteira não funciona, e na maioria das operações ela não funciona, surgem os dois sintomas clássicos: planos que a fábrica não consegue executar e execução que o planejamento não enxerga.
A ilha mais cara da indústria não é um sistema isolado. É a fronteira aberta entre o planejamento que decide o que fazer e a operação que precisa fazer. Cada planilha que vive nesse vão é a prova de que a integração prometida nunca foi entregue.
É por isso que tratar planejamento e MOM como uma coisa só, ou comprá-los como módulos independentes que “depois a gente integra”, produz o mesmo resultado por caminhos diferentes: a fronteira fica sem dono. E fronteira sem dono é onde projetos de digitalização morrem, não pela qualidade do software de cada lado, mas pela ausência do elo entre eles.
“Ilha cara” não é metáfora para sistema ruim. É quase o contrário: é o que acontece quando um sistema bom é implantado sem o elo que o conecta ao resto do fluxo. As três ilhas abaixo aparecem com tanta frequência em diagnósticos de operação que merecem nome próprio.
O sequenciamento otimiza sobre o modelo de fábrica que recebe: roteiros, tempos de ciclo, matrizes de setup, calendários de recurso, disponibilidade de material. Quando esses dados vêm de cadastros desatualizados do ERP, como o tempo de setup registrado em 2019, o roteiro que não reflete a máquina nova, o estoque que o sistema diz existir e o almoxarifado não encontra, o sequenciamento matematicamente ótimo produz um plano operacionalmente impossível.

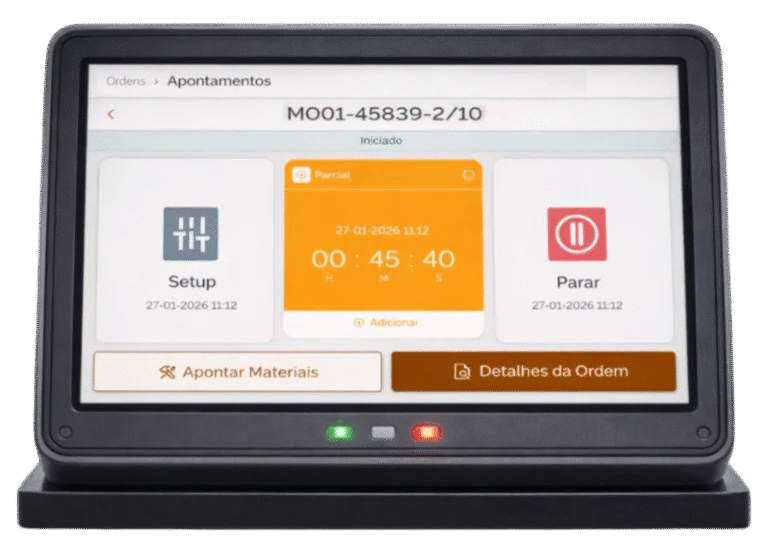

A fábrica percebe rápido. Nas primeiras semanas, o programador “ajusta na mão” as saídas do sistema. Nos primeiros meses, ajusta antes mesmo de olhar. No primeiro ano, o sequenciador virou um gerador de sugestões que ninguém segue, e a empresa paga licença, infraestrutura e manutenção por uma decisão que continua sendo tomada na planilha.
O caso simétrico: a fábrica implanta o MES, disciplina apontamentos, mede OEE, e nada disso volta para o planejamento. O PCP continua programando com lead times teóricos enquanto o MES registra, todos os dias, os lead times reais. A produção aponta parada de máquina; o plano da semana seguinte assume a máquina disponível em tempo integral.
O MES, nesse arranjo, vira um sistema de registro histórico: excelente para auditoria e relatório, irrelevante para decisão. O dado mais valioso que a operação produz, o que de fato aconteceu, morre em dashboards que o planejamento não consome. E o discurso interno, com razão, passa a ser “apontamos para quê?”. Quando o apontamento perde sentido para quem aponta, a qualidade do dado degrada, e a ilha afunda junto.
Toda ilha gera um arquipélago de compensação: planilhas. Quando o sequenciador não confia no dado do ERP, nasce a planilha que “corrige” o estoque. Quando o MES não conversa com o plano, nasce a planilha que o supervisor usa para decidir a ordem real de produção. Quando o planejamento não enxerga a capacidade real da fábrica, nasce a planilha de “capacidade de verdade” que só uma pessoa sabe alimentar.
Essas planilhas não são o problema. São o sintoma de que o elo entre as camadas, e a fronteira entre planejamento e MOM, não existe. Mas têm um custo próprio e composto: decisões críticas passam a depender de arquivos sem governança, sem rastreabilidade e, quase sempre, de uma única pessoa. Quando essa pessoa sai de férias, ou se aposenta, a empresa descobre quanto do seu planejamento morava num arquivo local.
O teste rápido de ilha: pergunte quantas planilhas existem entre dois sistemas oficiais da sua operação, e quantas existem na fronteira entre o planejamento e a fábrica. Cada uma delas é um elo que o projeto original prometeu e não entregou.
Se a ilha é o problema, o que exatamente é o elo? Não é “integração” no sentido genérico de TI: não basta um conector trocando mensagens entre sistemas. O elo entre planejamento e execução tem quatro componentes, e os quatro precisam existir para o ciclo fechar.
Closed loop, ou ciclo fechado, é o nome técnico do circuito completo que cruza a fronteira nos dois sentidos: o planejamento entrega o plano de capacidade; o sequenciamento o transforma em sequência viável; o MES executa e registra o realizado; o realizado retorna e atualiza tanto o modelo de execução quanto as premissas do plano seguinte (lead times, setups, disponibilidade). Sem o retorno, o planejamento trabalha com uma fábrica imaginária que diverge da real um pouco mais a cada semana.
O efeito de fechar o ciclo é mensurável. Na Fockink, indústria de sistemas para o agronegócio com ordens complexas sob encomenda, conectar planejamento e execução em ciclo fechado contribuiu para reduzir o lead time em 58%, aumentar a pontualidade de entrega em 40% e cortar em 56% o esforço do PPCP. Nenhum desses números vem de uma camada isolada. Vêm do circuito que atravessa a fronteira.
Planejamento e execução só conversam se descrevem a mesma realidade com os mesmos termos: o mesmo cadastro de recursos, os mesmos roteiros, as mesmas unidades, os mesmos calendários. Parece óbvio; não é prática comum. Na pesquisa da Deloitte (2025), apenas 54% das grandes indústrias afirmam ter um padrão de dados por modelo unificado, e apenas 45% têm um padrão de arquitetura definido. Quase metade do mercado, portanto, conecta sistemas que descrevem fábricas ligeiramente diferentes, dos dois lados da fronteira.
A consequência é conhecida de quem opera: a “conciliação” vira função permanente. Reuniões inteiras dedicadas a descobrir qual número está certo, se o do ERP, o do sequenciador ou o da planilha, são o custo recorrente de não ter pago, uma vez, o custo do modelo de dados.
A integração técnica responde “como o dado viaja”. A integração de processo responde a pergunta mais difícil: quem decide o quê, em que ritmo, com base em qual dado, e o que acontece quando plano e realidade divergem. Quando uma máquina quebra, quem replaneja: o supervisor no chão de fábrica ou o PCP no sequenciador? Em quanto tempo? O desvio de hoje entra no plano de amanhã ou espera a reunião de segunda?
Sem essas regras explícitas, a integração técnica produz um paradoxo: os sistemas trocam dados em tempo real e as pessoas continuam decidindo no ritmo antigo, por canais informais. O caso Intelbras ilustra a alternativa: ao integrar APS, MES e SAP e redesenhar o processo decisório, a empresa migrou uma programação 80% descentralizada, com cada área decidindo por si, para uma programação centralizada, com regras claras de prioridade (fonte: case LSB/Intelbras). A integração técnica viabilizou; a integração de processo entregou.
Por fim, o componente que nenhuma arquitetura compra pronto: as pessoas que operam o circuito e os rituais que o mantêm girando. O programador que confia na sugestão do sequenciador porque entende o modelo por trás dela. O operador que aponta com qualidade porque vê o apontamento mudar o plano. A reunião curta e diária em que planejamento e execução acertam o desvio, no lugar da reunião longa e mensal em que se descobre o estrago.
Aqui vale uma observação que o mercado de tecnologia prefere não fazer: os principais obstáculos a programas de manufatura inteligente, segundo a própria pesquisa da Deloitte (2025), incluem patrocínio da liderança, gestão da mudança e adoção, e medição de valor, antes de qualquer limitação técnica. O elo entre as camadas é, em última instância, um contrato operacional entre áreas. Sistemas não assinam contratos; pessoas assinam.
A 2025 Smart Manufacturing and Operations Survey, da Deloitte, ouviu 600 executivos de grandes indústrias (receita anual a partir de US$500 milhões e mais de 1.000 funcionários) entre agosto e setembro de 2024. É a fotografia mais recente e robusta de onde o dinheiro da digitalização industrial está indo, e ela confirma, em números, o padrão da ilha cara.
Primeiro, o apetite pelas camadas. Entre os sistemas priorizados para investimento nos próximos dois anos, a programação avançada da produção lidera, apontada por 35% dos executivos como primeira ou segunda prioridade, seguida pelos sistemas de execução (MES), com 33%, e gestão da qualidade, com 28%. Sequenciamento e execução são, portanto, exatamente as camadas do MOM que o mercado mais quer comprar agora.
Segundo, o desinteresse pelo elo. Entre as áreas de foco prioritário, a automação de processos aparece para 46% dos respondentes e a automação física para 37%, mas a sincronização da fábrica, a disciplina que justamente conecta as camadas entre si e ao planejamento acima delas, é prioridade para apenas 24%. E os padrões que sustentam essa sincronização seguem minoritários ou frágeis: 54% têm modelo de dados unificado, 45% têm padrão de arquitetura, 48% têm padrão de treinamento e adoção.
Em síntese: dois em cada três executivos vão comprar camada de execução ou sequenciamento nos próximos dois anos; menos de um em cada quatro prioriza o que conecta uma à outra e ao planejamento; e cerca de metade não tem o modelo de dados que faria a conexão funcionar. É a receita estatística da ilha cara, em escala de mercado.
Terceiro, o contexto de risco e gente. 65% dos executivos colocam o risco operacional, incluindo perdas por iniciativas que falham, entre as duas maiores preocupações, e 46% relatam dificuldade moderada a significativa para preencher justamente as funções de planejamento e programação. Ou seja: o mercado vai investir pesado (88% mantêm ou aumentam o investimento), sabe que o risco de falha é real, e está com déficit das pessoas que operariam o elo.
Para quem decide arquitetura no Brasil, a leitura é direta: o diferencial competitivo dos próximos anos não estará em ter MES ou sequenciador, porque a maioria terá. Estará em ser parte da minoria cujas camadas operam em ciclo fechado, com a fronteira planejamento-MOM sob controle, sobre um modelo de dados único, com processo decisório desenhado e gente treinada para sustentá-lo.
Ilhas raramente aparecem no organograma ou no mapa de sistemas. Aparecem na rotina. Os sintomas abaixo estão organizados pela cadeira de quem os sente. Se três ou mais soam familiares, a sua arquitetura tem elos faltando, na fronteira com o planejamento ou entre as camadas do MOM.
O sintoma central é a reprogramação como rotina: o plano publicado na sexta não sobrevive à segunda. Outros sinais: o sequenciamento oficial sai do sistema, mas a sequência real sai de uma planilha “ajustada”; o MRP gera ordens que estouram a capacidade porque não enxerga restrição finita; e a aderência ao plano, quando medida, fica abaixo de 50%, sem que ninguém saiba dizer se o problema é o plano ou a execução. Na Seta Embalagens, antes do redesenho do fluxo, a aderência ao plano era de 33%; com planejamento e execução conectados, chegou a 80%.
O plano que chega à fábrica é tecnicamente correto e operacionalmente impossível: ignora a manutenção marcada, o molde em conserto, o operador que falta. A fábrica então “traduz” o plano, e a tradução não volta para o planejamento. O OEE é medido, discutido em reunião, e não muda nenhuma decisão de programação. E a pergunta dos operadores, “para que apontamos isso?”, fica sem resposta boa, porque a resposta honesta seria “para o relatório”.
No nível executivo, a ilha aparece como dissonância entre relatórios: o ERP mostra uma realidade, o relatório da fábrica mostra outra, e a reunião de resultados gasta a primeira meia hora conciliando números em vez de decidir. O prazo prometido ao cliente se descola do prazo real sem aviso prévio, e a gestão descobre o desvio quando a margem ou a entrega já foram comprometidas. E cada nova proposta de investimento em sistema chega desacompanhada da pergunta que importa: como isso se conecta ao que já temos, e ao planejamento que vem antes?
O inventário de sistemas diz o que a empresa tem; o diagnóstico que importa mapeia como a empresa decide. Para cada decisão crítica, como o que produzir esta semana, em que sequência, com que material, o que fazer quando a máquina para, valem três perguntas: quem decide, com qual dado, e de onde esse dado vem de verdade. O mapa resultante expõe as ilhas com precisão: toda decisão alimentada por planilha intermediária, dado desatualizado ou “experiência do fulano” é um elo ausente, e o ponto onde o plano vira sequência costuma ser o elo mais frágil de todos.
Esse diagnóstico também estabelece a linha de base sem a qual nenhum ROI futuro é demonstrável: aderência ao plano atual, tempo de reprogramação, frequência de conciliação manual. Quem não mede o antes não consegue provar o depois, e a medição de valor é, segundo a Deloitte (2025), um dos obstáculos primários que executivos reportam nesses programas.
Com as lacunas mapeadas, desenha-se o modelo futuro: quais decisões ficam no planejamento e quais migram para o MOM, em que ritmo o ciclo fecha (o realizado de hoje entra no plano de amanhã? da próxima hora?), quais rituais sustentam o circuito. Só então o trabalho de dados começa, e ele precisa vir antes da parametrização do sistema, não durante.
Cadastros de recursos, roteiros, tempos de setup, calendários, políticas de estoque: cada um desses dados será a matéria-prima do sequenciamento. A regra prática é dura, mas poupa anos de frustração: dado que ninguém validou na fábrica não entra no modelo. É preferível um modelo menor e confiável, que a operação reconheça como verdadeiro, a um modelo completo que a fábrica desmente na primeira semana e abandona na segunda.
A implantação tradicional fatia o projeto por sistema: primeiro o sequenciador inteiro, depois o MES inteiro, depois a integração. A implantação por elo fatia por circuito de decisão: escolhe-se um fluxo crítico, por exemplo o sequenciamento de uma linha-gargalo com retorno de apontamento e realimentação do plano, e fecha-se o ciclo completo nesse recorte, com plano publicado, execução apontada e realizado retornando ao modelo.
A diferença não é cosmética. O elo fechado em escopo pequeno gera três ativos que o módulo isolado não gera: prova interna de valor (números do antes e depois no fluxo real), aprendizado de integração com risco contido, e, talvez o mais importante, usuários que viram o circuito funcionar e tornam-se defensores da expansão. Na Weidmüller, fechar o circuito de programação transformou uma rotina semanal de 8 horas em 1 hora e o agendamento de pedidos de 2 dias para o mesmo dia, com ganho de 20% em confiabilidade. São resultados que, comunicados internamente, financiam politicamente as fases seguintes.
Um elo está pronto quando a operação decide por ele, não quando o teste integrado passa. Isso muda o critério de aceite do projeto: além de “o dado chega”, mede-se “a decisão mudou”. O programador segue a sugestão do sequenciador ou a reescreve? O plano da semana incorpora o realizado da anterior? A planilha paralela morreu ou só se escondeu?
E o circuito, uma vez fechado, precisa de manutenção deliberada: tempos de setup mudam, mix muda, máquinas entram e saem. Sem revisão periódica do modelo, a fábrica real e a fábrica modelada voltam a divergir, e a ilha se reconstrói em silêncio. As operações que sustentam resultado tratam a calibração do modelo como ritual permanente, com dono e cadência, não como fase final de projeto.
Tudo o que este guia descreveu, ciclo fechado, modelo de dados comum, fronteira planejamento-MOM sob controle, fica estruturalmente mais simples quando as camadas pertencem a um portfólio desenhado como jornada contínua. É o caso do SIEMENS Opcenter, portfólio líder global de MOM, que cobre o fluxo de ponta a ponta e respeita a fronteira entre planejamento e execução em vez de apagá-la:

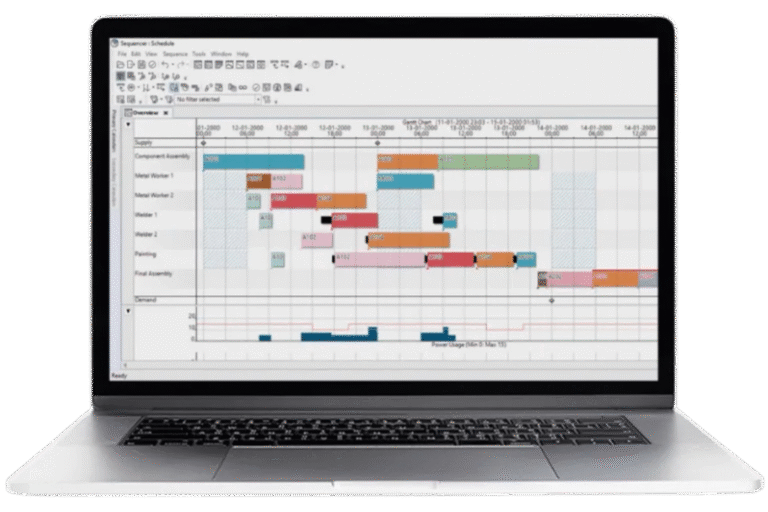

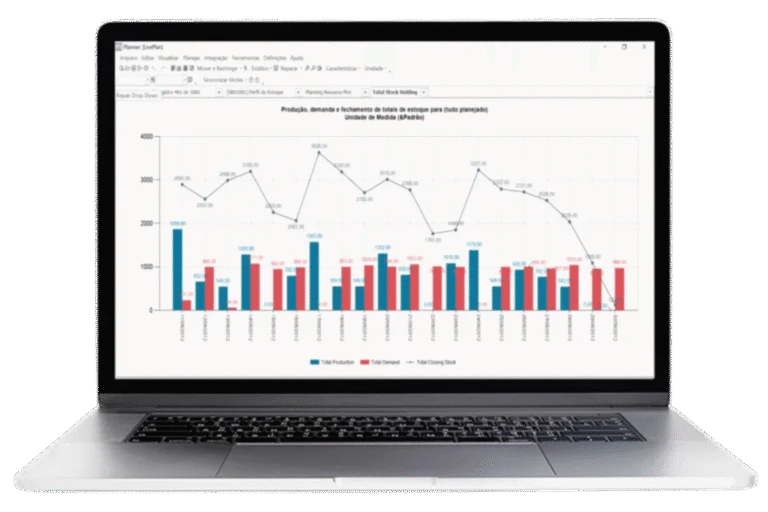

Planejamento (SCP / Nível 4): Demanda → Opcenter Planning ↕
MOM (Nível 3): Opcenter Scheduling → Opcenter IPL → Opcenter Execution (MES) e Opcenter Quality → Opcenter Intelligence
A vantagem arquitetural é objetiva: as camadas compartilham conceitos de modelo, como recursos, roteiros, calendários e ordens, concebidos para fluir de uma à outra, e o circuito plano → execução → retorno é um caminho previsto pelo desenho do portfólio, não uma integração inventada caso a caso. A interface entre o planejamento (Opcenter Planning) e o sequenciamento que abre o MOM (Opcenter Scheduling) é justamente a fronteira mais cara da indústria, e aqui ela nasce desenhada para funcionar nos dois sentidos. Isso reduz o custo do elo técnico e elimina boa parte das traduções de dado que tornam integrações heterogêneas frágeis.
O que a arquitetura não elimina, e nenhum software eliminaria, são os componentes do elo que pertencem à empresa: a qualidade dos dados mestres, o desenho do processo decisório, a adoção pelas pessoas que operam o circuito. Um portfólio integrado de classe mundial implantado camada a camada, sem fechar ciclos, produz ilhas premium. O mesmo portfólio implantado por elo, sobre dados validados e com a operação engajada, entrega o que os números deste guia mostram ser possível. A diferença nunca esteve na ferramenta; está em como ela é colocada para trabalhar.
O Opcenter resolve o problema mais difícil da engenharia, que é ter camadas nativamente interoperáveis dos dois lados da fronteira. O que resta é o problema que só a execução do projeto resolve: fazer a operação inteira decidir através delas.
Se este guia descreveu a sua operação, com planilhas entre sistemas, plano que não sobrevive à segunda-feira e apontamento que não muda decisão, o ponto de partida não é escolher software: é medir onde estão os elos ausentes, a começar pela fronteira entre planejamento e fábrica. Faça o Diagnóstico de Maturidade de PCP da LSB, uma avaliação estruturada que mapeia seu fluxo de decisão entre planejamento e execução, identifica as ilhas e prioriza os elos de maior retorno.
O que é MOM (Manufacturing Operations Management)? MOM é o conjunto de atividades e sistemas que coordenam pessoal, equipamento e material no chão de fábrica, no Nível 3 da norma ISA-95: sequenciamento detalhado, movimentação de materiais (IPL), execução (MES), qualidade (QMS) e inteligência de manufatura. Opera em horizontes de dias, turnos, horas e minutos, abaixo do planejamento de negócio e acima da automação de equipamento.
MOM inclui o planejamento de demanda e capacidade? Pela definição da ISA-95, não. Previsão de demanda, planejamento mestre e planejamento de capacidade de médio e longo prazo pertencem ao Nível 4 (planejamento de negócio e Supply Chain Planning), não ao MOM (Nível 3). O planejamento conversa diretamente com o MOM e o alimenta, mas é uma camada distinta, com outro horizonte de tempo. Tratar os dois como a mesma coisa costuma esconder justamente a fronteira onde os projetos falham.
Qual a diferença entre APS-Planning e APS-Scheduling? A sigla APS descreve duas funções. O APS-Planning trabalha o planejamento de capacidade em horizonte de meses e pertence ao nível de planejamento (SCP, Nível 4), fora do MOM. O APS-Scheduling trabalha o sequenciamento detalhado de capacidade finita em horizonte de dias e turnos e pertence ao MOM (Nível 3). Muitas vezes vivem no mesmo produto, o que gera confusão sobre onde o APS “fica”.
Qual a diferença entre planejamento (SCP) e execução (MOM)? O planejamento decide o que produzir, em que volume e para qual demanda, em horizonte de meses. O MOM decide como produzir aqui e agora: em que sequência, com que material no ponto de uso, com que controle de qualidade e rastreabilidade. O valor máximo aparece quando o realizado do MOM retorna e corrige as premissas do planejamento, fechando o ciclo entre os dois.
Por que meu MES (ou sequenciador) não trouxe o resultado esperado? Na maioria dos diagnósticos, a causa não está na ferramenta, e sim em três fatores ao redor dela: dados mestres não validados (o sistema decide sobre uma fábrica que não existe), ausência de ciclo fechado entre planejamento e execução (a informação não cruza a fronteira) e baixa adoção (a operação decide por fora do sistema). Vale investigar esses três antes de cogitar troca de software, porque trocar a ferramenta sem tratar o elo costuma reproduzir o resultado.
Preciso implementar todas as camadas MOM de uma vez? Não, e tentar costuma elevar o risco operacional. A abordagem com melhor histórico é implementar por elo: escolher um circuito de decisão crítico (por exemplo, sequenciamento de um gargalo com retorno de apontamento e realimentação do plano), fechar o ciclo completo nesse recorte, medir o ganho e expandir a partir da prova interna.
Por onde começar: pelo planejamento, pelo sequenciamento ou pelo MES? Depende de onde está a maior dor e o melhor dado disponível. Se o caos está na programação (planilhas, reprogramação diária), o sequenciamento costuma liderar, desde que existam dados mínimos confiáveis de roteiros e tempos e que a fronteira com o planejamento seja desenhada junto. Se a cegueira está na execução (sem apontamento, sem OEE), o MES cria a base de dado real que depois alimenta tanto o sequenciamento quanto o planejamento. Em qualquer caminho, o desenho do ciclo fechado futuro deve existir desde o primeiro dia, porque é ele que impede a primeira camada de nascer ilha.
